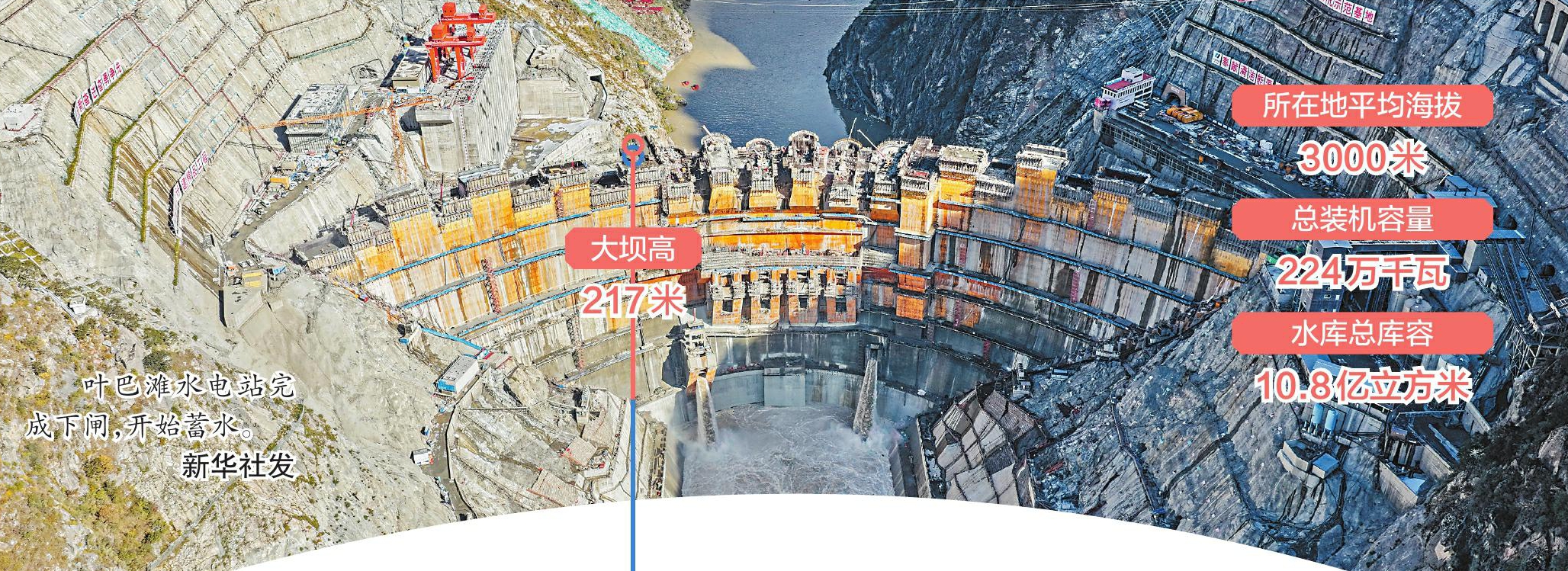

  • 10月13日,国家“十四五”规划重大工程华电金上叶巴滩水电站成功下闸蓄水,标志着我国在建海拔最高的混凝土双曲拱坝电站正式进入首批机组投产发电冲刺阶段。

    叶巴滩水电站位于四川省白玉县与西藏自治区贡觉县交界的金沙江干流上,是国家“十四五”规划重点建设的金沙江上游清洁能源基地的重要组成部分。电站所在地平均海拔3000米,总装机容量224万千瓦,水库总库容10.8亿立方米,建设中的217米高大坝是我国在建海拔最高的混凝土双曲拱坝。2022年8月开始大坝混凝土浇筑,2025年9月实现首批坝段浇筑到顶,计划今年底首批机组投产发电。

    参建各方积极克服高原高海拔、低压缺氧和严寒干燥等恶劣环境,攻克了高坝抗震、冬季连续施工、温控防裂等技术难题。今年5月,大坝浇筑过程中取出一根长度38.10米的混凝土芯样,相当于12层楼高,打破国内同类坝型大坝取芯纪录。

    据介绍,电站蓄水将分两个阶段进行,第一阶段将水位抬升至死水位2855米,为年底实现首批机组投产发电创造条件;第二阶段为初期运行期,预计到明年10月,将水位抬升至正常蓄水位2889米,届时可更大限度发挥金沙江上游梯级电站联合调度运行能力。

    叶巴滩水电站投产后,年平均发电量超102亿千瓦时,相当于每年可节约标准煤近400万吨,减少二氧化碳排放约737万吨,所发出的清洁电能将通过世界海拔最高的特高压直流输电工程——金上至湖北±800千伏特高压直流输电工程送往华中地区。(记者 李欣忆)

    责任编辑: 李莎莎
    扫一扫在手机打开当前页

    国家“十四五”规划重大工程
    叶巴滩水电站下闸蓄水

  • 2025年10月14日 14时11分
  • 来源: 四川日报

  • 10月13日,国家“十四五”规划重大工程华电金上叶巴滩水电站成功下闸蓄水,标志着我国在建海拔最高的混凝土双曲拱坝电站正式进入首批机组投产发电冲刺阶段。

    叶巴滩水电站位于四川省白玉县与西藏自治区贡觉县交界的金沙江干流上,是国家“十四五”规划重点建设的金沙江上游清洁能源基地的重要组成部分。电站所在地平均海拔3000米,总装机容量224万千瓦,水库总库容10.8亿立方米,建设中的217米高大坝是我国在建海拔最高的混凝土双曲拱坝。2022年8月开始大坝混凝土浇筑,2025年9月实现首批坝段浇筑到顶,计划今年底首批机组投产发电。

    参建各方积极克服高原高海拔、低压缺氧和严寒干燥等恶劣环境,攻克了高坝抗震、冬季连续施工、温控防裂等技术难题。今年5月,大坝浇筑过程中取出一根长度38.10米的混凝土芯样,相当于12层楼高,打破国内同类坝型大坝取芯纪录。

    据介绍,电站蓄水将分两个阶段进行,第一阶段将水位抬升至死水位2855米,为年底实现首批机组投产发电创造条件;第二阶段为初期运行期,预计到明年10月,将水位抬升至正常蓄水位2889米,届时可更大限度发挥金沙江上游梯级电站联合调度运行能力。

    叶巴滩水电站投产后,年平均发电量超102亿千瓦时,相当于每年可节约标准煤近400万吨,减少二氧化碳排放约737万吨,所发出的清洁电能将通过世界海拔最高的特高压直流输电工程——金上至湖北±800千伏特高压直流输电工程送往华中地区。(记者 李欣忆)

    责任编辑: 李莎莎
    扫一扫在手机打开当前页
    主办单位:四川省人民政府办公厅
    运行维护单位:中国电信四川公司
  • 微信公众号
  • 政务微博
  • 头条号
  • 手机版 电脑版
    ×
    x
