雅砻江杨房沟水电站并网发电 给四川带来了什么?

  • 2021年07月02日 07时40分
  • 来源: 四川日报
  • 【字体:

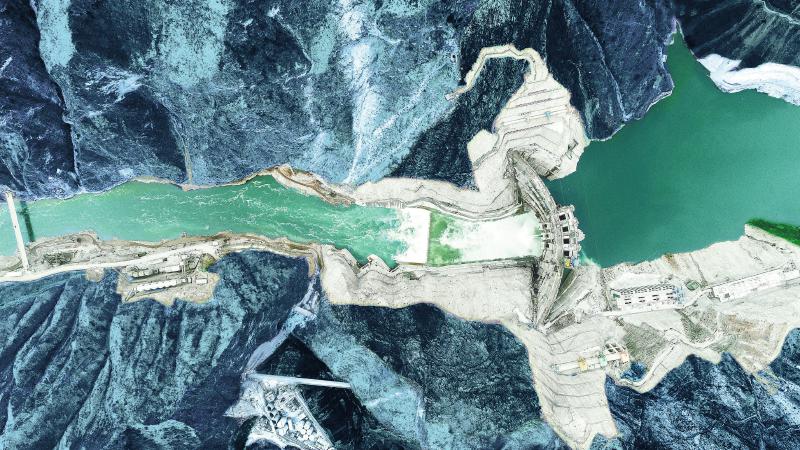

  • 雅砻江杨房沟水电站鸟瞰

    雅砻江杨房沟水电站地下厂房

    2018年10月30日,雅砻江杨房沟水电站大坝首仓混凝土开始浇筑。

    2020年10月18日,雅砻江杨房沟水电站首台机组转子吊装。

    雅砻江杨房沟水电站1号机滑环室一瞥

    6月30日,国家清洁能源重大工程、国内首个百万千瓦级EPC水电项目——雅砻江杨房沟水电站首台机组并网发电。

    杨房沟水电站位于凉山州木里县境内的雅砻江中游河段,电站总装机容量150万千瓦,工程总投资约200亿元。该电站并网发电,给四川带来了什么?

    ●名片

    雅砻江杨房沟水电站

    地址:四川省凉山州木里县境内的雅砻江中游河段

    总装机容量:150万千瓦

    多年平均发电量:约68.56亿千瓦时

    工程总投资:约200亿元

    关键词 首个

    雅砻江中游首个并网发电的主力电站

    雅砻江,发源于青藏高原巴颜喀拉山南麓,流经四川省甘孜州、凉山州、攀枝花市,干流全长1571公里,天然落差3830米,在全国规划的十三大水电基地中排名第三。

    雅砻江流域水、风、光互补绿色清洁可再生能源示范基地,写入国家“十四五”规划和2035年远景目标纲要,成为我国九大清洁能源基地之一。

    作为“十四五”期间雅砻江流域清洁能源基地第一个并网发电的水电项目,也是我国“西电东送”重大输电项目——雅中直流(雅中-江西±800千伏特高压直流输电工程)第一个并网发电的主力电站,杨房沟水电站助力保障西部水电消纳、满足中东部地区绿色发展需求。

    杨房沟水电站4台机组全部投产后,每年发出的清洁电能相当于西藏2018年全社会用电量,足够544万辆家用电动汽车全部行驶1万公里;每年贡献的绿色电能,相当于节约标准煤消耗约230万吨,减少二氧化碳排放约475万吨,减少二氧化硫约3.4万吨。

    四川电网水电比重大,且多为径流式水电站,水电丰枯出力变幅较大,容易引起季节性缺电。杨房沟水电站可为四川电网提供丰枯期较为均匀的电力,改善四川水电丰枯出力悬殊的状况,有利于提高枯水期供电能力、优化四川电网电源结构。同时,可以发挥良好的调峰作用,提高电网运行质量,有利于电网系统经济运行。

    杨房沟水电站单独运行时具有日调节性能,与两河口水电站联合运行时具有年调节性能。通过两河口水库的蓄丰补枯、联合补偿调节,杨房沟水电站平枯期发电量将达到30.9亿千瓦时,占多年平均发电量的45%,水量利用率大幅提高。

    雅砻江流域水电开发有限公司(简称“雅砻江公司”)全面负责雅砻江梯级水电站的建设和管理,确立了雅砻江流域水能资源开发“四阶段”战略,在雅砻江干流规划开发22级水电站,装机容量约3000万千瓦。杨房沟水电站是雅砻江中游第一个投产发电的梯级电站,“龙头”水库两河口水电站也将于年内投产发电。杨房沟水电站首台机组发电后,雅砻江公司已投产水电装机超过1500万千瓦,雅砻江水电开发完成过半。

    关键词 首次

    我国大型水电站首次采用EPC模式建设

    论总装机容量,杨房沟排名并不靠前;论工程总投资,杨房沟也比不上很多巨型电站。但杨房沟水电站在业内却有着不容忽视的地位,这是因为在我国百万千瓦级水电项目中,雅砻江公司率先在杨房沟水电站采用EPC(设计施工总承包)模式建设,由中国电建水电七局·华东勘察设计研究院联合体总承包,是一次“大胆”的模式创新,被业内誉为“第二次鲁布革冲击波”(公开招标引入竞争)。

    我国水电建设早期主要采用“自营式”管理模式,即由一个主管部门下的设计院和工程局设计施工,建成后移交给电厂。自上世纪80年代采用“鲁布革冲击波”后,我国水电建设全面进入DBB(设计-招标-建造)建设管理模式,雅砻江二滩水电站便是其中的代表性工程。

    近年来,随着电力体制改革逐步深化、水电开发成本越来越高,雅砻江公司适应新的发展形势,在杨房沟水电项目上创新采用EPC模式,把设计、科研、施工单位深度融合,最大限度整合资源,最大程度挖掘强强联合的巨大潜力,有效提升工程效率和效益。

    传统水电建设管理模式,设计是上半场,施工是下半场,无形中延长了建设周期,而EPC模式需要总承包团队“全场跑”。在“全场”赛道上,设计、施工人员同吃同住同工作,将设计单位技术优势和施工单位的现场经验、设备资源充分整合,共同服务工程建设,减少了传统模式下设计、施工单位不能有效沟通,资源、时间部分浪费的弊端,突破了传统模式资源分散、关系复杂、责任模糊、工程投资难以控制的组织形式,实现“降成本、补短板、提品质、增效益”的目的。

    以地下厂房建设为例,一般同等规模的水电站地下厂房开挖、支护最快需30个月,而杨房沟水电站通过设计与施工多方面深度协同融合,创新运用地质监测预报等先进手段,仅用26个月就完成了地下厂房的开挖、支护。电站开工以来,工程建设安全和质量“零事故”,较合同工期提前近1年下闸蓄水,提前6个月机组并网发电。

    杨房沟水电站EPC模式产生了“1+1>2”的效果,创造了多个国内首次:首次研发大型水电工程EPC模式大坝智能建造质量智慧管理系统,首次在大型水电工程总承包建设期实施全范围、全过程设计监理,首次建立了大型水电工程总承包完备、高效、可靠的设计监理管理制度和流程等。中国水力发电工程学会理事长张野认为,“雅砻江杨房沟水电站率先开始大型水电工程EPC建设管理的探索与实践,为新常态下水电市场转型升级提供新的发展方向,对于未来我国水电建设具有示范意义”。

    关键词 首创

    首创覆盖工程全体、全生命周期的智能建造统一平台

    智能建设贯穿于杨房沟水电站设计施工的全过程。在流域梯级水电站开发建设的经验、成果基础上,雅砻江公司开展智能建设关键技术的研究和快速、全面推广应用,形成了基于BIM(建筑信息模型)的杨房沟水电站智能建设平台。在建造一座实体杨房沟水电站的同时,雅砻江公司利用工程建设大数据,同步生成了一个虚拟的“数字电站”。

    杨房沟水电站智能建设平台通过构建统一的工程数据中心,整合了设计管理、质量管理、进度管理等业务数据,并集成智能温控、智能灌浆、水情测报等智能建设应用,实现了大型水电工程EPC项目的设计施工一体化管控。利用三维数字化建模,集成工程实施进度、质量检测和验评、工程量和投资信息等,实现了电站建设全过程数字化管理。

    中国工程院院士钟登华介绍,杨房沟水电工程智能建设关键技术研究与应用是国内水电行业首个覆盖工程全体、全生命周期的智能建造统一平台,走在了行业前列,可作为行业标准范本推广。

    “杨房沟水电站EPC工程数字化技术综合应用”获得中国电力规划设计协会电力数字化工程(EIM)大赛特等奖,“杨房沟水电站大坝智能建造质量智慧管理系统”获得了第四届全国质量创新大赛QIC-Ⅴ级奖(最高奖),“基于总承包模式的大型水电工程设计管理研究与应用”获得中国电力建设企业协会2020年度电力创新奖一等奖。目前,杨房沟水电站创新成果共获得12项省部级奖励、28项实用新型专利、3项发明专利。

    关键词 首位

    将带动当地经济发展、助力乡村振兴放在电站社会责任首位

    杨房沟水电站库区所处的凉山州木里县和甘孜州九龙县,是经济欠发达的少数民族地区。电站建设有力推动当地经济发展和社会进步,迅速提高当地二三产业在地区生产总值中的比重,优化以第一产业为主的产业结构,形成重要的经济辐射点。过去五年间,杨房沟水电工程带动投资超过75亿元,采购当地建材超过6亿元。

    杨房沟水电站的建设,有效改善了电站周边交通条件。电站建设前,当地仅有简易的林场道路和依附于雅砻江边悬崖绝壁的羊肠马道可供通行,“感动中国”人物王顺友和马班邮路的故事就发生在这里。现在,一条全长91.3公里的三级公路(卡杨公路)贯通重峦叠嶂的山间河谷,连接电站对外公路,直达西昌。在打通雅砻江中游梯级电站建设瓶颈的同时,卡杨公路成为当地群众便利的对外交通路、致富路,改变了当地农产品无对外运输通道的历史,为沿线贫困地区脱贫摘帽作出了积极贡献。木里县政府负责人说,“正是因为杨房沟水电站的开发,麦地龙乡才能在这么短的时间内建成这么便捷的水泥路。现在沿线几个乡镇每年四五千万产值的松茸可以方便地运出去,走向更广阔的消费市场,电站的建设为我们实施脱贫攻坚、乡村振兴以及推进县域经济高质量发展起到了重要作用。”

    雅砻江流域水电开发有限公司党委书记、董事长祁宁春介绍,在杨房沟水电站建设期间,该公司始终坚持以“开发一座电站、带动一方经济、改善一片环境、造福一方百姓”的思路,稳步推进杨房沟水电工程建设、生态环境、电力生产筹备等各项工作,高标准、高质量打造一流精品工程。

    随着雅砻江流域清洁能源基地列入国家“十四五”规划,雅砻江公司肩负着更大的历史重任。祁宁春表示,以风电、光伏为代表的新能源开发需要新一轮“加速跑”,雅砻江公司将借鉴“一个主体开发一条江”经验,推进雅砻江流域风光资源集约化开发,奋力打造雅砻江流域水、风、光互补绿色清洁可再生能源示范基地,助力构建清洁低碳、安全高效的能源体系,为我国实现“碳达峰、碳中和”目标提供有力保障。

    同时,雅砻江公司将持续探索清洁能源开发与生态环保有机结合的新机制,助力地方经济社会发展,实现全面绿色转型、推动长江经济带高质量发展。雅砻江公司还将持续发挥好央企履行社会责任的表率作用,坚持以工程帮扶、产业帮扶为主,继续加大帮扶力度,着力推进巩固拓展脱贫攻坚成果同乡村振兴有效衔接,助力脱贫地区走向全面振兴。(欣忆)

    ●工程大事记

    2015年7月13日,雅砻江杨房沟水电站正式开工建设

    2018年10月30日,大坝首仓混凝土开始浇筑

    2020年12月17日,大坝全线浇筑到顶

    2020年12月30日,开始下闸蓄水

    2021年6月30日,首台机组并网发电

    2021年底,计划全部机组并网发电

    2023年,计划工程通过竣工验收

    责任编辑: 刘怡
    扫一扫在手机打开当前页

    雅砻江杨房沟水电站并网发电 给四川带来了什么?

  • 2021年07月02日 07时40分
  • 来源: 四川日报

  • 雅砻江杨房沟水电站鸟瞰

    雅砻江杨房沟水电站地下厂房

    2018年10月30日,雅砻江杨房沟水电站大坝首仓混凝土开始浇筑。

    2020年10月18日,雅砻江杨房沟水电站首台机组转子吊装。

    雅砻江杨房沟水电站1号机滑环室一瞥

    6月30日,国家清洁能源重大工程、国内首个百万千瓦级EPC水电项目——雅砻江杨房沟水电站首台机组并网发电。

    杨房沟水电站位于凉山州木里县境内的雅砻江中游河段,电站总装机容量150万千瓦,工程总投资约200亿元。该电站并网发电,给四川带来了什么?

    ●名片

    雅砻江杨房沟水电站

    地址:四川省凉山州木里县境内的雅砻江中游河段

    总装机容量:150万千瓦

    多年平均发电量:约68.56亿千瓦时

    工程总投资:约200亿元

    关键词 首个

    雅砻江中游首个并网发电的主力电站

    雅砻江,发源于青藏高原巴颜喀拉山南麓,流经四川省甘孜州、凉山州、攀枝花市,干流全长1571公里,天然落差3830米,在全国规划的十三大水电基地中排名第三。

    雅砻江流域水、风、光互补绿色清洁可再生能源示范基地,写入国家“十四五”规划和2035年远景目标纲要,成为我国九大清洁能源基地之一。

    作为“十四五”期间雅砻江流域清洁能源基地第一个并网发电的水电项目,也是我国“西电东送”重大输电项目——雅中直流(雅中-江西±800千伏特高压直流输电工程)第一个并网发电的主力电站,杨房沟水电站助力保障西部水电消纳、满足中东部地区绿色发展需求。

    杨房沟水电站4台机组全部投产后,每年发出的清洁电能相当于西藏2018年全社会用电量,足够544万辆家用电动汽车全部行驶1万公里;每年贡献的绿色电能,相当于节约标准煤消耗约230万吨,减少二氧化碳排放约475万吨,减少二氧化硫约3.4万吨。

    四川电网水电比重大,且多为径流式水电站,水电丰枯出力变幅较大,容易引起季节性缺电。杨房沟水电站可为四川电网提供丰枯期较为均匀的电力,改善四川水电丰枯出力悬殊的状况,有利于提高枯水期供电能力、优化四川电网电源结构。同时,可以发挥良好的调峰作用,提高电网运行质量,有利于电网系统经济运行。

    杨房沟水电站单独运行时具有日调节性能,与两河口水电站联合运行时具有年调节性能。通过两河口水库的蓄丰补枯、联合补偿调节,杨房沟水电站平枯期发电量将达到30.9亿千瓦时,占多年平均发电量的45%,水量利用率大幅提高。

    雅砻江流域水电开发有限公司(简称“雅砻江公司”)全面负责雅砻江梯级水电站的建设和管理,确立了雅砻江流域水能资源开发“四阶段”战略,在雅砻江干流规划开发22级水电站,装机容量约3000万千瓦。杨房沟水电站是雅砻江中游第一个投产发电的梯级电站,“龙头”水库两河口水电站也将于年内投产发电。杨房沟水电站首台机组发电后,雅砻江公司已投产水电装机超过1500万千瓦,雅砻江水电开发完成过半。

    关键词 首次

    我国大型水电站首次采用EPC模式建设

    论总装机容量,杨房沟排名并不靠前;论工程总投资,杨房沟也比不上很多巨型电站。但杨房沟水电站在业内却有着不容忽视的地位,这是因为在我国百万千瓦级水电项目中,雅砻江公司率先在杨房沟水电站采用EPC(设计施工总承包)模式建设,由中国电建水电七局·华东勘察设计研究院联合体总承包,是一次“大胆”的模式创新,被业内誉为“第二次鲁布革冲击波”(公开招标引入竞争)。

    我国水电建设早期主要采用“自营式”管理模式,即由一个主管部门下的设计院和工程局设计施工,建成后移交给电厂。自上世纪80年代采用“鲁布革冲击波”后,我国水电建设全面进入DBB(设计-招标-建造)建设管理模式,雅砻江二滩水电站便是其中的代表性工程。

    近年来,随着电力体制改革逐步深化、水电开发成本越来越高,雅砻江公司适应新的发展形势,在杨房沟水电项目上创新采用EPC模式,把设计、科研、施工单位深度融合,最大限度整合资源,最大程度挖掘强强联合的巨大潜力,有效提升工程效率和效益。

    传统水电建设管理模式,设计是上半场,施工是下半场,无形中延长了建设周期,而EPC模式需要总承包团队“全场跑”。在“全场”赛道上,设计、施工人员同吃同住同工作,将设计单位技术优势和施工单位的现场经验、设备资源充分整合,共同服务工程建设,减少了传统模式下设计、施工单位不能有效沟通,资源、时间部分浪费的弊端,突破了传统模式资源分散、关系复杂、责任模糊、工程投资难以控制的组织形式,实现“降成本、补短板、提品质、增效益”的目的。

    以地下厂房建设为例,一般同等规模的水电站地下厂房开挖、支护最快需30个月,而杨房沟水电站通过设计与施工多方面深度协同融合,创新运用地质监测预报等先进手段,仅用26个月就完成了地下厂房的开挖、支护。电站开工以来,工程建设安全和质量“零事故”,较合同工期提前近1年下闸蓄水,提前6个月机组并网发电。

    杨房沟水电站EPC模式产生了“1+1>2”的效果,创造了多个国内首次:首次研发大型水电工程EPC模式大坝智能建造质量智慧管理系统,首次在大型水电工程总承包建设期实施全范围、全过程设计监理,首次建立了大型水电工程总承包完备、高效、可靠的设计监理管理制度和流程等。中国水力发电工程学会理事长张野认为,“雅砻江杨房沟水电站率先开始大型水电工程EPC建设管理的探索与实践,为新常态下水电市场转型升级提供新的发展方向,对于未来我国水电建设具有示范意义”。

    关键词 首创

    首创覆盖工程全体、全生命周期的智能建造统一平台

    智能建设贯穿于杨房沟水电站设计施工的全过程。在流域梯级水电站开发建设的经验、成果基础上,雅砻江公司开展智能建设关键技术的研究和快速、全面推广应用,形成了基于BIM(建筑信息模型)的杨房沟水电站智能建设平台。在建造一座实体杨房沟水电站的同时,雅砻江公司利用工程建设大数据,同步生成了一个虚拟的“数字电站”。

    杨房沟水电站智能建设平台通过构建统一的工程数据中心,整合了设计管理、质量管理、进度管理等业务数据,并集成智能温控、智能灌浆、水情测报等智能建设应用,实现了大型水电工程EPC项目的设计施工一体化管控。利用三维数字化建模,集成工程实施进度、质量检测和验评、工程量和投资信息等,实现了电站建设全过程数字化管理。

    中国工程院院士钟登华介绍,杨房沟水电工程智能建设关键技术研究与应用是国内水电行业首个覆盖工程全体、全生命周期的智能建造统一平台,走在了行业前列,可作为行业标准范本推广。

    “杨房沟水电站EPC工程数字化技术综合应用”获得中国电力规划设计协会电力数字化工程(EIM)大赛特等奖,“杨房沟水电站大坝智能建造质量智慧管理系统”获得了第四届全国质量创新大赛QIC-Ⅴ级奖(最高奖),“基于总承包模式的大型水电工程设计管理研究与应用”获得中国电力建设企业协会2020年度电力创新奖一等奖。目前,杨房沟水电站创新成果共获得12项省部级奖励、28项实用新型专利、3项发明专利。

    关键词 首位

    将带动当地经济发展、助力乡村振兴放在电站社会责任首位

    杨房沟水电站库区所处的凉山州木里县和甘孜州九龙县,是经济欠发达的少数民族地区。电站建设有力推动当地经济发展和社会进步,迅速提高当地二三产业在地区生产总值中的比重,优化以第一产业为主的产业结构,形成重要的经济辐射点。过去五年间,杨房沟水电工程带动投资超过75亿元,采购当地建材超过6亿元。

    杨房沟水电站的建设,有效改善了电站周边交通条件。电站建设前,当地仅有简易的林场道路和依附于雅砻江边悬崖绝壁的羊肠马道可供通行,“感动中国”人物王顺友和马班邮路的故事就发生在这里。现在,一条全长91.3公里的三级公路(卡杨公路)贯通重峦叠嶂的山间河谷,连接电站对外公路,直达西昌。在打通雅砻江中游梯级电站建设瓶颈的同时,卡杨公路成为当地群众便利的对外交通路、致富路,改变了当地农产品无对外运输通道的历史,为沿线贫困地区脱贫摘帽作出了积极贡献。木里县政府负责人说,“正是因为杨房沟水电站的开发,麦地龙乡才能在这么短的时间内建成这么便捷的水泥路。现在沿线几个乡镇每年四五千万产值的松茸可以方便地运出去,走向更广阔的消费市场,电站的建设为我们实施脱贫攻坚、乡村振兴以及推进县域经济高质量发展起到了重要作用。”

    雅砻江流域水电开发有限公司党委书记、董事长祁宁春介绍,在杨房沟水电站建设期间,该公司始终坚持以“开发一座电站、带动一方经济、改善一片环境、造福一方百姓”的思路,稳步推进杨房沟水电工程建设、生态环境、电力生产筹备等各项工作,高标准、高质量打造一流精品工程。

    随着雅砻江流域清洁能源基地列入国家“十四五”规划,雅砻江公司肩负着更大的历史重任。祁宁春表示,以风电、光伏为代表的新能源开发需要新一轮“加速跑”,雅砻江公司将借鉴“一个主体开发一条江”经验,推进雅砻江流域风光资源集约化开发,奋力打造雅砻江流域水、风、光互补绿色清洁可再生能源示范基地,助力构建清洁低碳、安全高效的能源体系,为我国实现“碳达峰、碳中和”目标提供有力保障。

    同时,雅砻江公司将持续探索清洁能源开发与生态环保有机结合的新机制,助力地方经济社会发展,实现全面绿色转型、推动长江经济带高质量发展。雅砻江公司还将持续发挥好央企履行社会责任的表率作用,坚持以工程帮扶、产业帮扶为主,继续加大帮扶力度,着力推进巩固拓展脱贫攻坚成果同乡村振兴有效衔接,助力脱贫地区走向全面振兴。(欣忆)

    ●工程大事记

    2015年7月13日,雅砻江杨房沟水电站正式开工建设

    2018年10月30日,大坝首仓混凝土开始浇筑

    2020年12月17日,大坝全线浇筑到顶

    2020年12月30日,开始下闸蓄水

    2021年6月30日,首台机组并网发电

    2021年底,计划全部机组并网发电

    2023年,计划工程通过竣工验收

    责任编辑: 刘怡
